一体化预制泵站安装步骤及注意事项

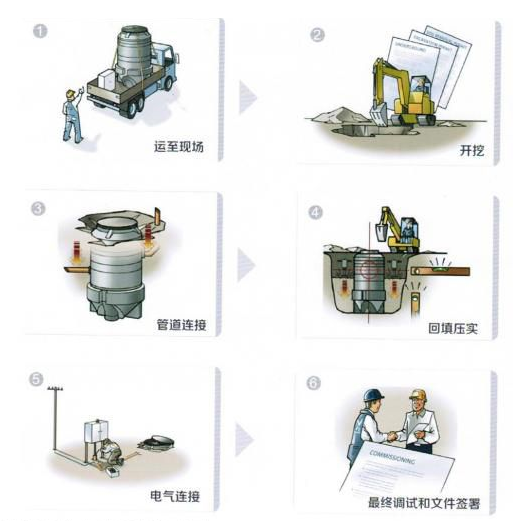

一、施工前期准备
1.技术准备
核对图纸:泵站标高、进出水口方位、管径、埋深、地下管线、地下水位、地质勘察报告,完成技术交底;
设备进场验收:检查筒体无裂纹、破损、凹陷,水泵、传感器、控制柜、格栅、密封件合格证齐全,清点配件;
高地下水位场地提前编制抗浮专项方案(泵站自重轻,易上浮)。
2.现场场地
基坑放线:筒体外侧每边预留≥1.0~1.5m施工工作面,便于接管、回填作业;清理场地障碍物,规划吊车站位。
二、步骤1:
基坑开挖与坑底处理
机械开挖至设计底标高,软弱土/高水位基坑做钢板桩支护、坑内集水井降水,防止边坡塌方、泡水泡软基底;
坑底清淤、清理大块石块,原土夯实;铺设100mm厚级配碎石垫层找平夯实;
注意:雨天禁止开挖,坑底积水须抽干再做垫层。
三、步骤2:
混凝土基础底板浇筑(抗浮工序)
混凝土标号≥C25钢筋砼,底板厚度≥250mm;地下水位高增设抗浮锚杆/配重砼;
按底座螺栓孔预埋地脚螺栓(≥Φ20),预埋定位≤±3mm,螺栓锚固长度≥40d,外露丝扣涂黄油防护防锈蚀;
底板找平:平整度≤5mm/㎡、水平≤0.1,养护至设计强度后方可吊装(常规养护7d)。
四、步骤3:
一体化预制泵站筒体吊装就位(关键严控垂直度)
吊具要求:须用尼龙柔性吊带,严禁钢丝绳直接捆扎玻璃钢筒体(划伤防腐层),只使用厂家预留吊耳起吊;
起吊:离地0.5m悬停5min,检查吊具受力均匀,无偏斜后缓慢落坑;
对位:底座螺栓孔对准预埋地脚,激光/经纬仪校正:
一体化预制泵站筒体垂直度≤筒高0.2(6m筒身偏差≤12mm),进出水口与管网方向一致;
紧固:对角线分次均匀拧紧地脚螺母,底座灌浆孔灌注无收缩灌浆料,固化4~6h后方可后续施工。
禁忌:单点起吊、歪拉斜吊,落地强行撬拽调整方位。
五、步骤4:
进出水管道连接+密闭试压
法兰对接加装橡胶柔性伸缩节(补偿沉降、热伸缩,防拉裂筒体接口),法兰垫片无破损,螺栓对角分次紧固;
进水保证顺坡、无倒坡积气,出水闸阀、止回阀按图纸安装到位;
回填前须做闭水/水压试验:灌满水保压30min,所有法兰、筒体接口无渗漏合格,渗漏需返工密封。
六、步骤5:
电气系统安装
电缆穿防护套管敷设至控制柜,水泵线缆预留沉降余量,禁止线缆紧绷受力;
接地:整机接地电阻≤4Ω,电机绝缘电阻≥10MΩ;液位浮球、投入式液位计固定牢靠,避开水泵吸水涡流区;
控制柜落地垫高≥200mm,户外控制柜防雨密封,通风管引至地面以上。
七、步骤6:
分层基坑回填
回填规范:
回填料:中粗砂/级配砂石,严禁建筑垃圾、大块石头、冻土、淤泥回填(砸裂筒体);
分层厚度≤300mm/层,逐层对称夯实(筒体左右同步回填,单侧堆土挤压筒体变形);
抗浮关键:高水位施工同步向筒体内注水至1/2筒高,用水重抵消地下水浮力,防止上浮拉断管道;
回填至地面后安装顶盖、检修平台。
八、步骤7:
系统通水调试与竣工验收
空载试验:通电单台水泵点动,核对转向正确、无异常异响;
带水联动:分低、中、高液位启停测试,自动轮换、故障提示;
竣工:整理合格证、试压记录、隐蔽验收资料,移交使用方并做操作培训。
